污水管閉水試驗:注意事項
1、閉水試驗是對各管道施工質量總檢驗的重要環節之一, 必須引起足夠的重視,滲水量的合格與否與施工過程中每一工序都有一定關系。
2、試驗前對檢查每一個檢查井及管道連接處的全面檢查和整修。
3、試驗合格后,所堵管道口要在全線完工前打開,避免留下隱患。
4、試驗過程中,如遇較大面積的滲水或漏水,應及時將管內水抽出,進行處理,待處理強度達到要求時,再次灌水試驗,直至合格為準。
更多污水管閉水試驗的問題可咨詢健明迪檢測。
污水管閉水試驗:試驗方法
根據設計要求每個檢查井都必須在其砂漿達到 100%設計強度后,用以考核檢驗檢查井的滲水量是否達到標準要求。
當試驗段上游設計水頭不超過管頂內壁時,試驗水頭應以試驗段上游管頂內壁加 2m計;當試驗段上游設計水頭超過管頂內壁時,試驗水頭應以試驗段上游設計水頭加 2m計;當計算出的試驗段水頭小于10m,但已超過上游檢查井井口時,試驗水頭應以上游檢查井井口高度為準。
首先將被試驗的管段起點及終點檢查井的管道兩端用磚封堵好,在上游井的管溝邊設置試驗水源水管,將進水管接至上游管井內。
打開水源開關向井內充水,管道充滿水后,浸泡24小時后再進行試驗。量好水位,觀察管口接頭處是否嚴密不漏,觀察 30 分鐘,測量滲水量應滿足規范要求。
閉水試驗完成后及時將水排出。
1、準備工作
灌水之前首先將檢查井內清理干凈,以免充水后井內浮渣漂浮水面,影響測試精度。對于預留孔洞,預埋管口及進出口等都要加以臨時封堵,同時還必須嚴格檢查充水及排水閘口,不得有滲漏現象發生,在完成上述工作后再計算出設計水頭標高,再依據設計水頭與管頂內壁和上游檢查井井口標高相比的結果來決定試驗水頭的選取。然后即可設置灌水水量觀測標尺,用以觀察灌水時水量所達到的滲水量。
2、分段分批計劃
按本工程的特點,試驗分段分批進行,根據各個流水段在具備閉水條件后對管道兩端進行嚴密堵管后進行試驗
3、灌水
水源從現場施工取水點向試驗管段上游管井內灌水,個別現場無法取水的試驗點,采用灑水罐車向試驗管段上游管井內灌水。當試驗水頭達到規定水頭時開始計時,觀測管道的滲水量,直至觀測結束時,若發生滲漏嚴重的情況 , 應不斷地向試驗管段內補水,保持試驗段水頭恒定 , 以便更好地查找滲漏的地方并做標注,滲水量的觀測時間不得小于半小時。
4、水位觀測
1)灌水時的水位先測量后做好標記線。
2)灌水至設計水位進行滲水量測定時, 應采用電子秤稱補水重量的方法,算出補水體積在測定時候是否符合規定要求。
3)灌水至設計水深后至開始進行滲水量測定的時間,應不少于 24 小時。
4)測定穩定后,報閉水試驗驗收相關單位, 現場驗收時,試驗測讀水位的時間為 30 分鐘。
5、滲水量的測定

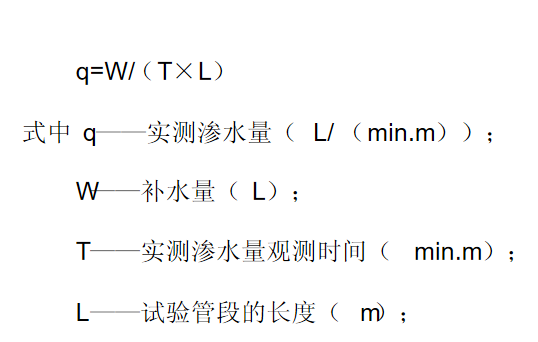

實測滲水量時應按下式計算:

在滿水試驗中并應進行外觀檢查,不得有漏水現象。
按上面公式計算得本工程允許滲水量表:
閉水試驗合格后,應及時進行下一道的工序及回填 , 不合格應緩慢放水并重新處理再做閉水試驗檢測 , 直至合格。
考慮到現場取水困難和排水點遠,閉水試驗合格后,管段內存水暫不排放。待下一管段試水時重復利用。最后試驗完成后,管內水由潛水泵抽至灑水運走。
6 、管徑大于 DN700時,按管道井段數量抽樣選取 1/3 進行閉水試驗;試驗不合格時,加倍抽樣試驗。
污水管閉水試驗:試驗程序
施工準備→清理檢查井內壁→封堵井口→灌水浸泡→檢查沿線管道外壁及檢查井滲水情況→計算滲水量→驗收。
污水管閉水試驗:試驗條件
閉水試驗應在下列條件下進行:
1)管道及檢查井外觀質量已驗收合格;
2)管道未回填且溝槽內無積水;
3)全部預留孔應封堵,不得滲水;
4)管道兩端堵板承載力經核算大于水壓力的合力;除預留進出水管
外,應封堵堅固,不得滲水;
2、閉水試驗前,應做好下列準備工作:
1)將檢查井內清理干凈,修補井內外的缺陷;
2)設置水位觀測標尺;
3)標定水位測針;
4)灌水的水源應采用清水并做好灌水。
3、閉水試驗前,應做好下列檢查工作:
1) 外觀質量檢查合格;
2) 檢查井內清理完畢 , 無雜物積水現象;
3) 管道兩端堵板承載力經核算大于水壓力的合力;除預留進出水管
外,應封堵堅固,不得滲水;
4) 閉水試驗所需材料設備進場 , 人員到位。
污水管閉水試驗:工具
1、大功率潛水泵、膠管(要用于閉水試驗時抽水用);
2、標尺( 主要用于觀察灌水時水位變化情況 ) ;
3、刻度尺;
4、水位測針 ( 由針體和針頭兩部分構成 ) ;
5、量水桶;
6、電子秤稱。
污水管閉水試驗規范來源于《給排水管道工程施工及驗收規范》( GB50268-2008),因此
污水管閉水試驗需按照該規范的要求進行。那么污水管閉水試驗怎么做?

污水管主要為小區內管道和市政道路埋管,相當一部分為雨、污水二三級支管。
通常來說,以經濟合理的原則,在小區內或市區以開槽埋管方式施工,管道兩側預留 30~40cm的操作寬度,基槽深度按設計要求開挖,遇到地下水時采取降水措施,確保鋪管時底部無水。
基槽根據土質情況放坡,但應保證槽壁的穩定性。開挖溝槽,應嚴格控制基底高程,不得擾動基底原狀土層。當管道埋深大,地質不良時,采用鋼板樁支護。
